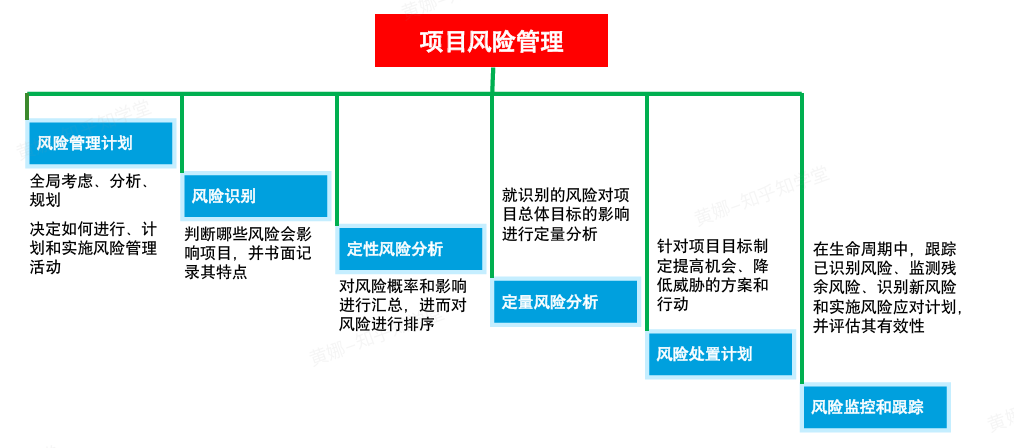

8.3 IT服务风险管理
IT服务风险管理过程:三星
风险:
-
风险就是不确定的事件,一旦发生会对运维产生积极或者消极的风险(不一定全是坏的)
-
首先想到人员资源技术过程,还有其他,也就是范围蔓延
-
要主动的进行管理,而不是被动的接受
-
0 < 风险 < 1
风险管理计划:
- 凡事预则立不预则废,所以要有计划
- 计划包括,人,资源,目标,成本
风险识别:
- 尽量让全员参与,做好应对
风险定性分析:
- 分析下风险发生的概率和风险的影响大小
- 涉及到大小,用P表示,P = 概率 x 影响
- 对优先级高的,概率大的风险,进行分级管理
风险定量分析:
- 对风险进行数据化分析,建模
风险处置计划:

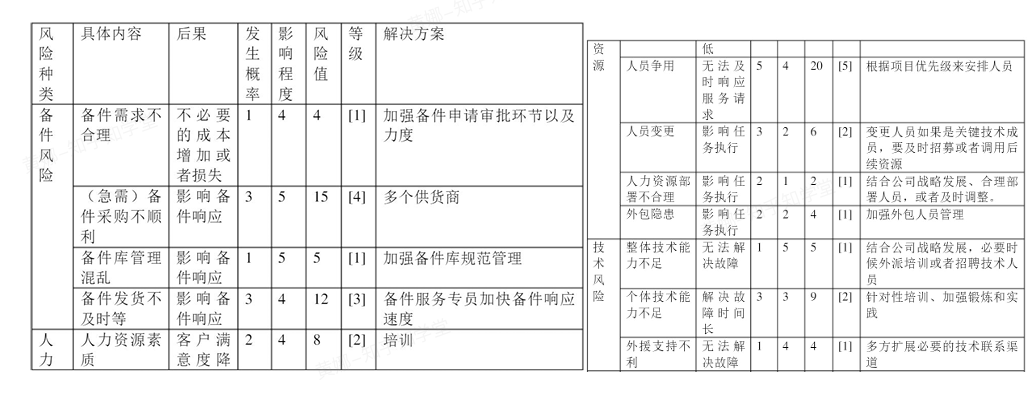

- 比如,人员离职风险——储备性——主动被动;备件不可用——冗余
风险监控:
- 监控侧重于一些过程
- 对一下已识别出来的风险进行积极的监控
- 新的风险来的时候识别,分析等等
风险跟踪:
- 跟踪已识别的风险的跟踪过程
- 跟踪风险的变化状态

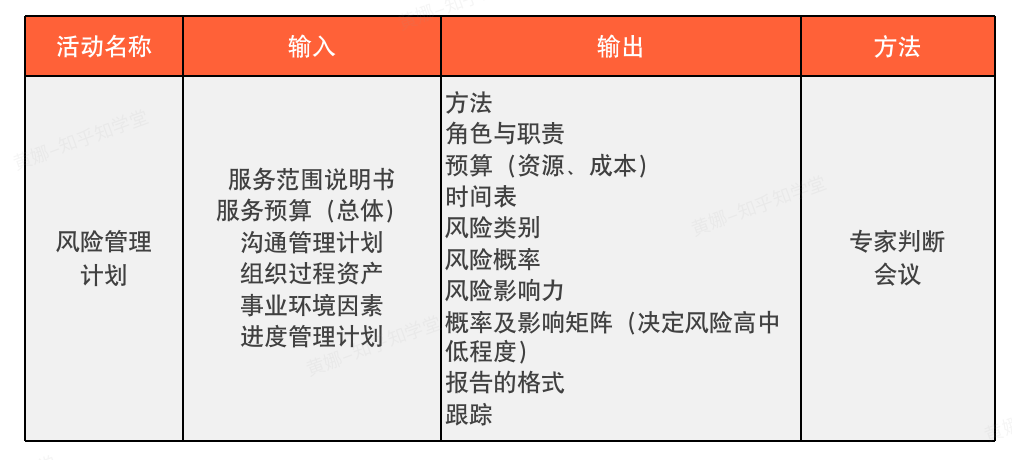

风险管理计划:输入二星,输出三星
输入:
- 准备好的原材料,或者说依据
- 服务范围说明书—SLA
- 组织过程资产:包括不限于规章制度,企业文化,没有文字表达的员工思想等等
- 比如参考一些专家的文件
- 预算、进度
- 沟通
输出:
分为三类
- 一般管理计划
- 方法、采用什么样的活动,谁去做,时间,成本等等
- 风险相关
- 类别,概率,影响力,矩阵
- 类别可以指人员资源技术过程和其他
- 风险类别也可以指大小
- 他们都会有自己的定义
- 报告和跟踪

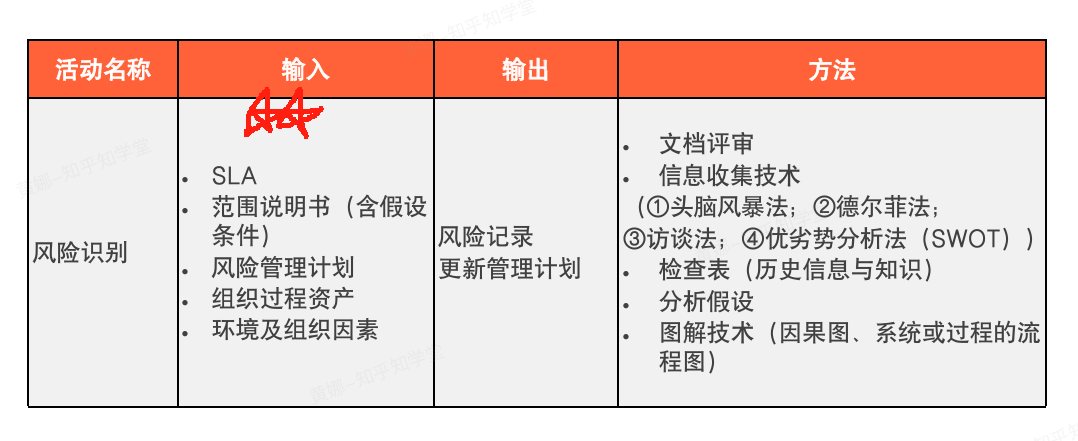

风险识别:三星

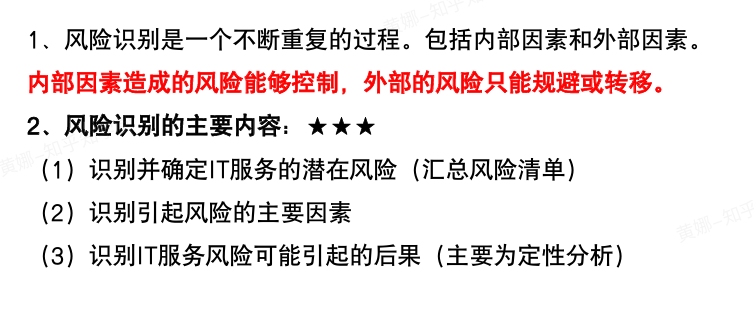

风险识别是一个不断重复性的功能;包括内部因素和外部因素:
内部:可以控制
外部:不能控制,只能规避和转移
主要内容:三星
- 识别潜在风险
- 看下主要因素
- 识别可能引起的后果
组织过程资产和环境及组织因素,是永恒不变的输入
风险管理计划,是上一步骤 计划的输出,在这里当做输入
相对重要的是方法,识别之后记录

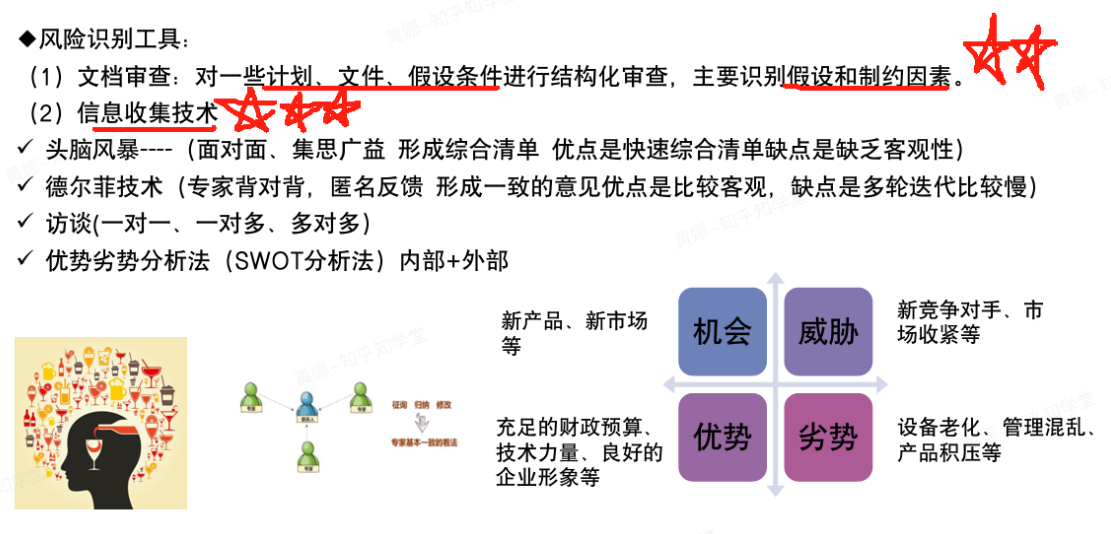

风险识别工具:三星
1、假设和制约因素:
- 假设:旅游时,天气晴朗,交通通常,放假
- 制约因素:只有七天,只有一万块钱
- 这些会成为风险的重要来源
2、信息收集技术:三星,经常考
- 信息收集技术有哪些?
- 德头访优
- 头脑风暴:面对面,集思广益
- 优点:快速思考制定清单
- 缺点:缺乏客观性,可能跟随领导选了
- 德尔菲技术:
- 背对背的,匿名反馈
- 是多轮的,意见比较多的进行归纳总结进行下一轮发放
- 一般会经过三到五轮,行程一个一致的意见
- 缺点就是比较慢
- 访谈:一对一,一对多,多对多。
- 优势劣势分析法:内部+外部

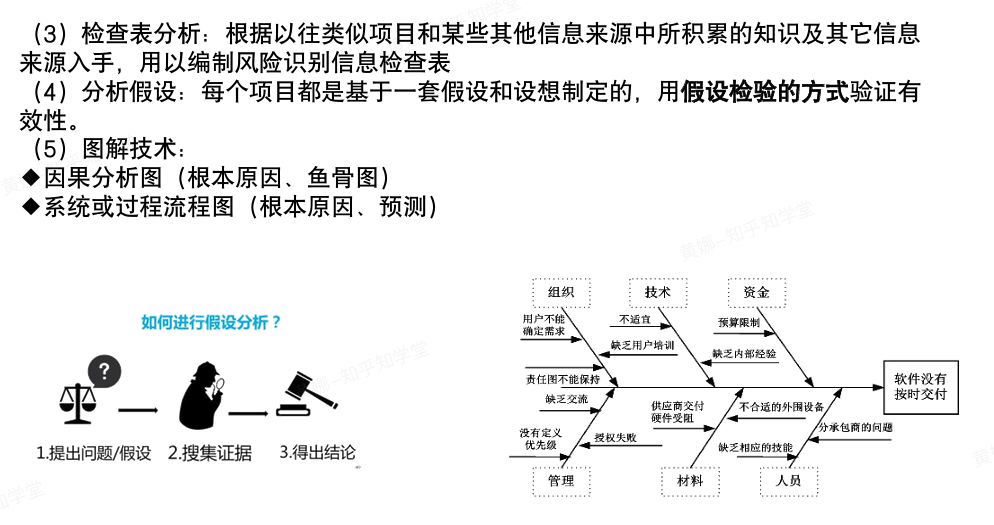

3、检查表分析
- 基于以往项目的经验和报告,来进行编制
4、分析假设
- 假设一套风险,但是要有验证的方法
- 比如假设有100人,我要能输一遍,是不是有一百个
5、图解技术
- 因果分析图
- 流程图

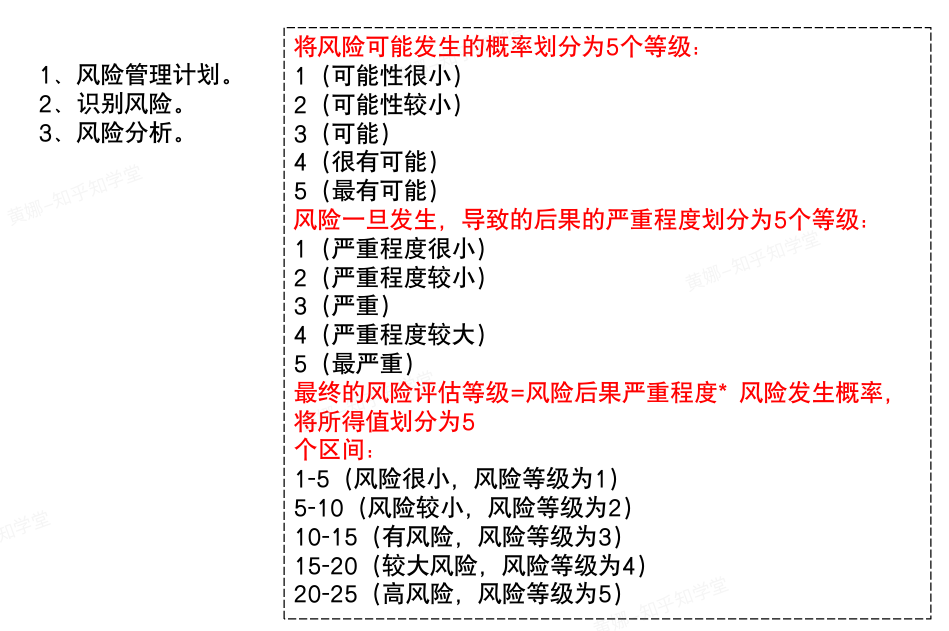

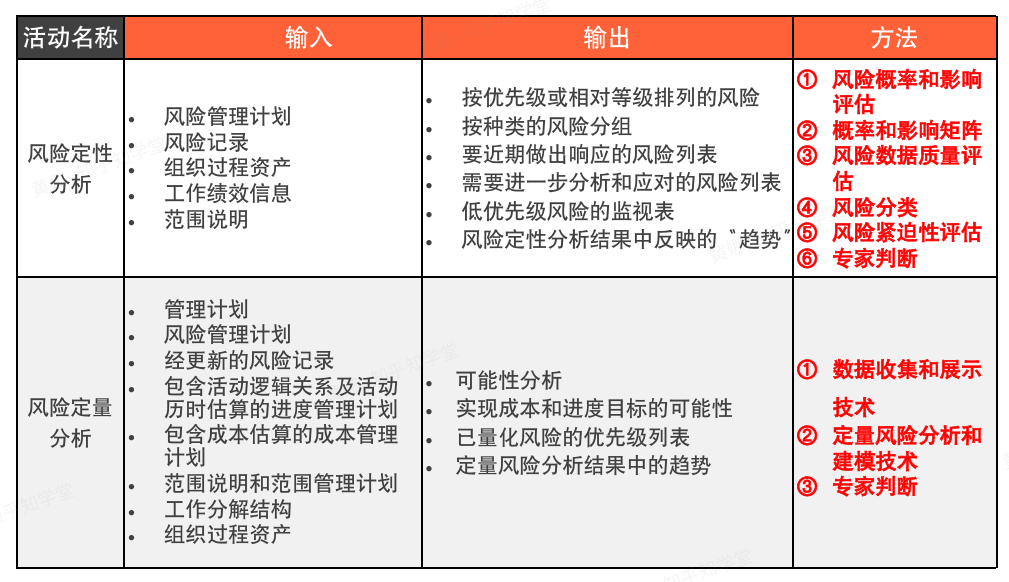

定性和定量分析:三星

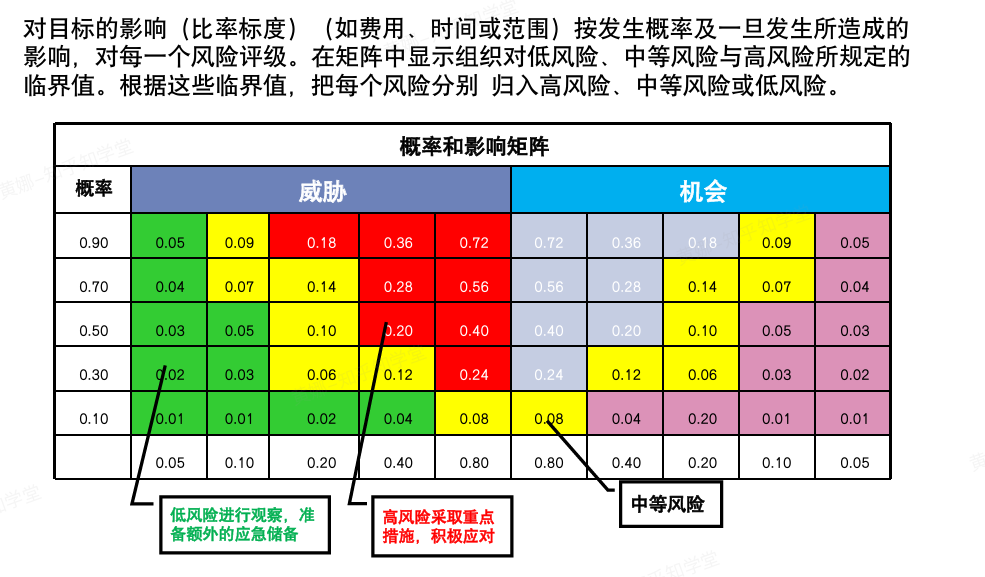

定性分析:最主要的就是对大小,优先级进行排序
- 根据经验来评估概率和影响
- 得到矩阵
- 矩阵会分类为高中低
- 然后进行评估,分类,判断
- 除了概率和影响,还有紧迫性,需要近期响应分析,然后到风险的定量分析
- 输出和量化这两方面都是三星级
定量分析:用数据说话,数据收集分析,建模等等
- 两个可能性,两个量化
- 量化去考虑数据,具体的值,就要去看进度,成本估算,分解结构等等

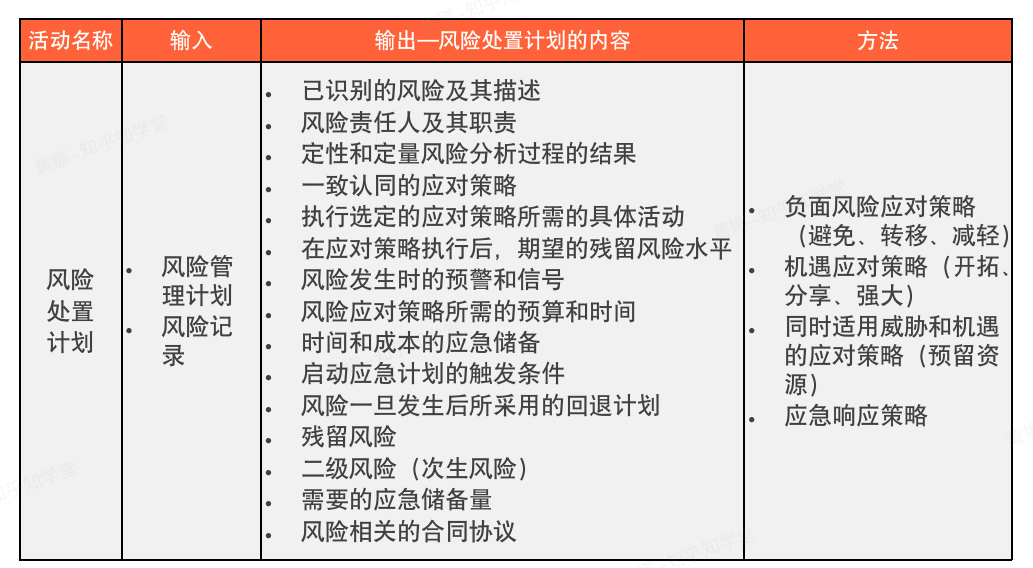

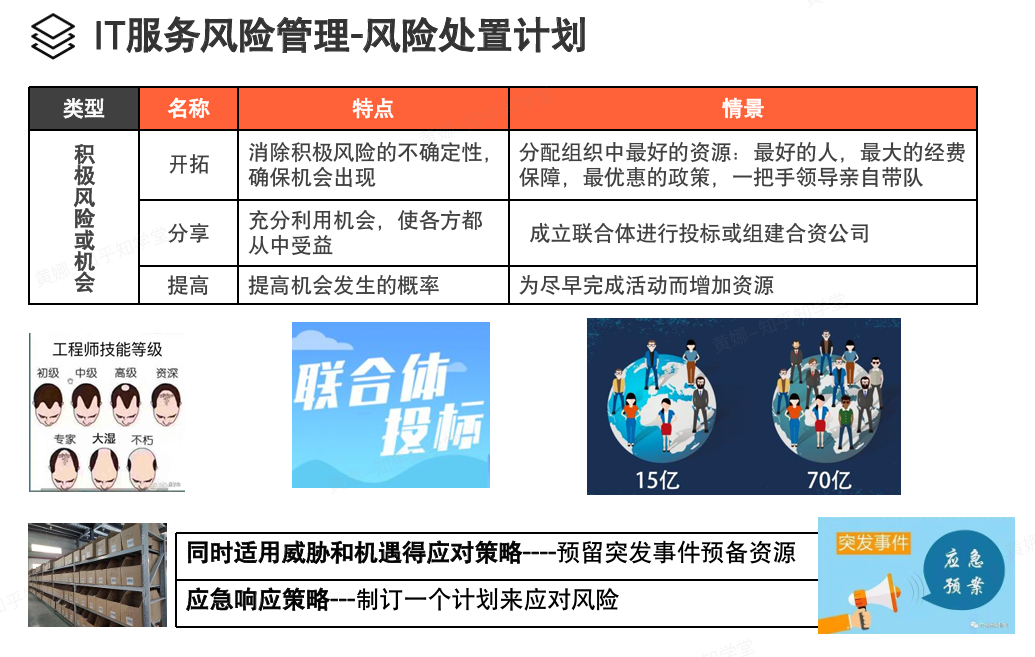

风险处置计划:三星
风险处置计划的输入,基本都是前边步骤的输出
背个六七点就行:最好根据推理来背
前五步很好理解——风险来了要有预警和应急储备——之前准备的时间,金钱——实施措施——实施完了有残留的风险
- 风险管理计划
- 通过开会,头脑风暴等方式,来识别分析
- 有必要的话建立数字模型量化
- 到了处置计划

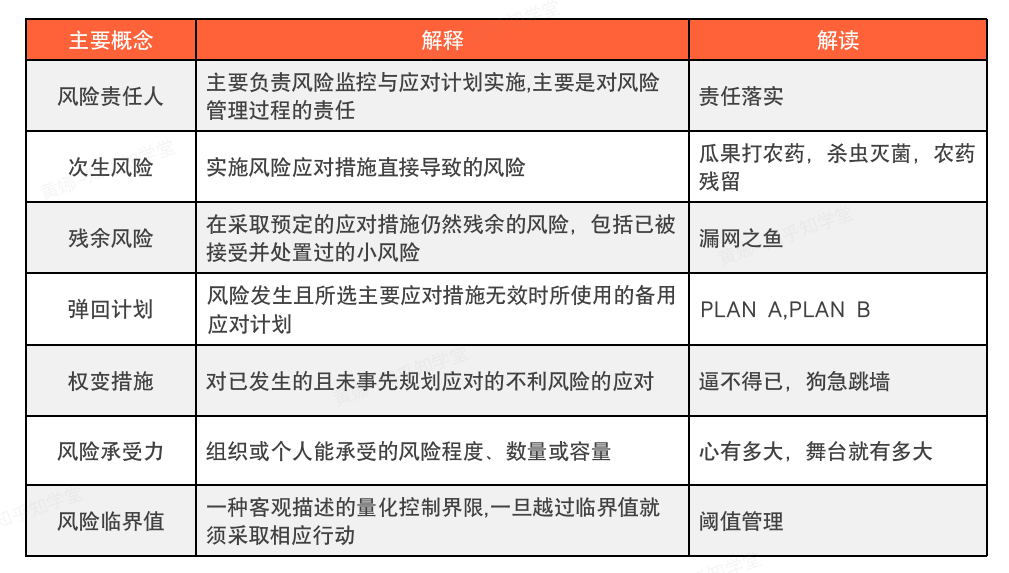

风险责任人:责任到人,运维中特别强调责任问题
次生风险:导致另一个风险(直到降到风险承受力以内)
参与风险:漏网之鱼
弹回计划:主计划,备计划
权变措施:随机应变
风险承受力:组织和个人的承受力都不通
风险临界值:超过临界值就马上要采取行动

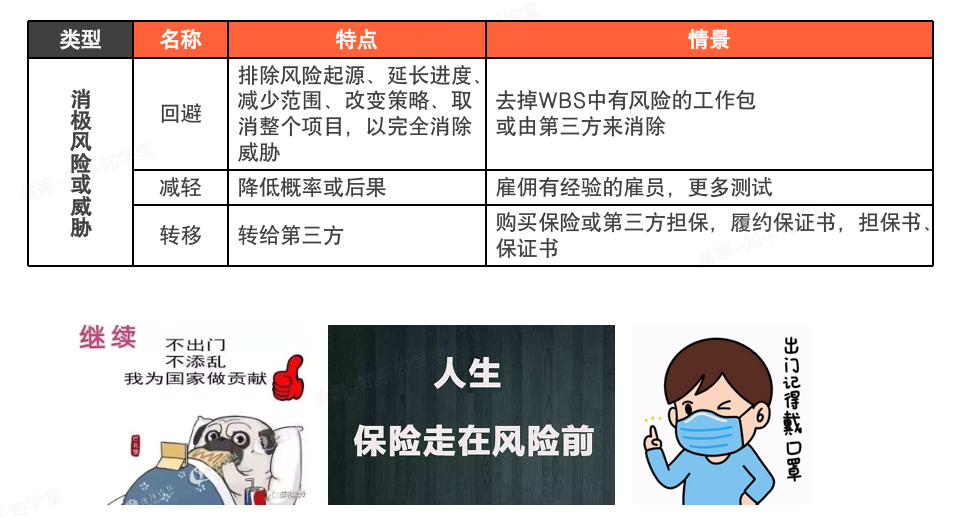

方法:三星
消极风险:
- 回避
- 将风险的影响和概率变为0
- WBS:风险分解结构
- 将项目工作分解为更小的、可控制的任务和活动,帮助项目团队全面地识别、评估和控制各类风险
- 减轻
- 尽力在原本的基础上减轻风险,没办法消除,只能降低概率
- 转移
- 将财产的损失转移给第三方,比如买保险
积极风险:
- 开拓
- 势在必得,最好的资源,人员都给这个团队,有这个信心
- 分享
- 把一些机会和利润用分享的方式给合作伙伴,比如A擅长绩效考核,B公司擅长技术,C公司擅长工资管理,那么三家公司一起合作更容易中标
- 提高
- 尽力而为,为了尽早的完成而增加资源
同时适用消极和积极的策略 :预留突发事件资源
应急:制定计划
风险,识别,分析,处置 的串联:二星
风险记录:又叫风险登记册
- 不断更新,第一次出现是在风险识别之后
- 对他进行定性和定量分析,更新
- 加入一定的处置方案,再次更新

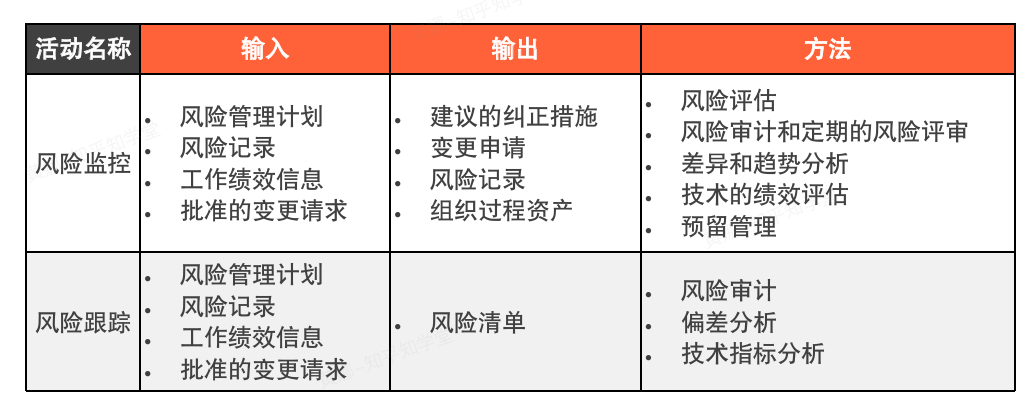

监控与跟踪:三星
最重要的是二者的方法和区分
评估:评估现有的,跟踪新的,删除过时的
审计:定期检查,确保有效性
差异和趋势分析:通过对绩效数据分析,观察趋势,做出预测
- 比如进度绩效,计划完成五天工作量,实际完成三天的工作量
- 一般来说差异和趋势分析一般使用衡量进度成本和实际的比较,看看落后了还是超前了
技术:评估的是技术的成果,和原始的计划作对比
- 成果的实际和计划差异,比较内容不一样
预留管理:看剩余的储备和剩余的风险是否匹配
- 假设原本是10级的风险,预留了两万块钱的风险储备金,随着项目开展,风险变为五级,资金变为1万,看看是否匹配
风险审计:系统规划与管理师定期审核,看看事件跟踪和主要风险,跟踪整个过程,有没有必要重新进行风险处置计划
偏差分析:分析成本和时间上的偏差
技术指标分析:侧重与技术上的指标的比较
风险清单:
指明了:最大的 风险,优先级最高,一目了然
是 风险管理负责人进行维护的
典型习题
风险识别的内容不包括 ( )
A.对风险进行优先级排序
C.识别引起风险的主要因素
B.识别并确定IT服务的潜在风险
D.识别IT服务风险可能引起的后果
( )不属于风险定量分析的输入。——一般这种题型都不需要背输入,答案会给你一些输出的内容
A.更新的风险记录
C.工作分解结构
B.风险管理计划
D.实现成本目标的可能性
有计划的风险应对应考虑到风险的重要性、( )的有效性、( )的及时性、( )的现实性、是否可以被各方接受,并要有一个明确的( )。
A.管理 预警 技术 责任人
B.成本 应对 环境中 责任人
C.成本 预警 技术 执行计划
D.管理 应对 环境中 执行计划
A公司中标一个大型系统集成项目,其中台关键设备计划从国外采购,由于近期汇率波动明显,A公司准备与客户协商使用国产设备:这是采用了( )风险应对策略。
A. 回避
B. 转移
C.减轻
D.接受
参与者在正常融合和不受任何限制的气氛中会以会议进行讨论,打破常规,积极思考,发表者的信息收集技术是()
A. 德尔菲法
B.头脑风暴法
C.访谈法
D.优势劣势分析法
(德尔菲一定有专家背对背的分析)
风险管理过程中,“期望的残留风险水平”属于( )输出。
A.风险处置计划
B.风险分析
C.风险识别
D.风险监控
某IDC企业要搬进机房购买了设备运输过程中可能损坏保险服务,属于()风险应对
A. 避免
B.减轻
C.转移
D.接受
